钢筋钢筋楼承板设计难?钢结构工程公司手把手教你
钢筋桁架楼承板设计难度很高吗?当然,因为它是个专业性很强,且需要严谨对待的工作。但我们也不必把它看得多么高深。只要懂得那些核心点的问题,我们也可以从另一个角度考察钢结构工程全貌。
【设计步骤】
1.确定设计基本参数
设计基本参数包括楼板的跨度、厚度,两个阶段板支座情况,钢筋种类,混凝土强度等级,使用荷载等。

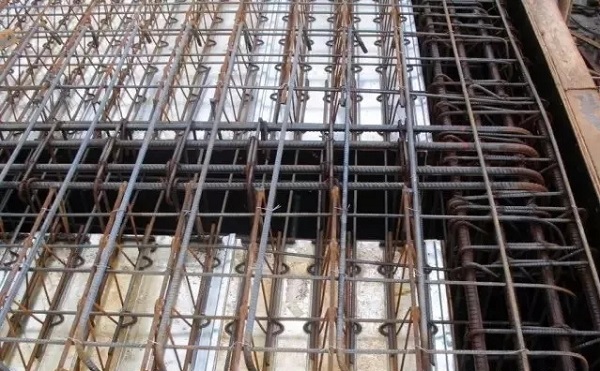

2.确定钢筋桁架楼承板的长度
根据工程情况,楼承板长度可以为一跨或几跨之和,确定时应注意:
a 长度适宜为200mm的倍数,特别情况下长度可为100mm的倍数;
b 楼承板长度应定位几跨之和的连续板;
c 楼承板长度不宜大于20m。
3.通过使用阶段计算,初步选择钢筋桁架楼承板型号
设计内容包括桁架杆件设计、底模设计、桁架杆件链接节点和桁架与底模连接节点设计四个方。其中连接节点的强度通过构造保证,不需要验算,底模已经设计成型,满足受力要求,所以,设计人员只需进行桁架杆件设计便可以选择它的型号。
4.当不设临时支撑时,可查表或进行施工阶段验算,调整楼承板的型号,以至满足受力要求。
5.确定支座附加钢筋用量
当钢筋桁架连续时,使用阶段计算的支座负筋截面积减去钢筋桁架上弦钢筋截面面积,即为支座附加钢筋量;当钢筋桁架再支座处不连续时,使用阶段计算的支座负筋截面积即为支座附加钢筋量。不同种类钢筋应进行等强带换。
6.绘制楼板结构图

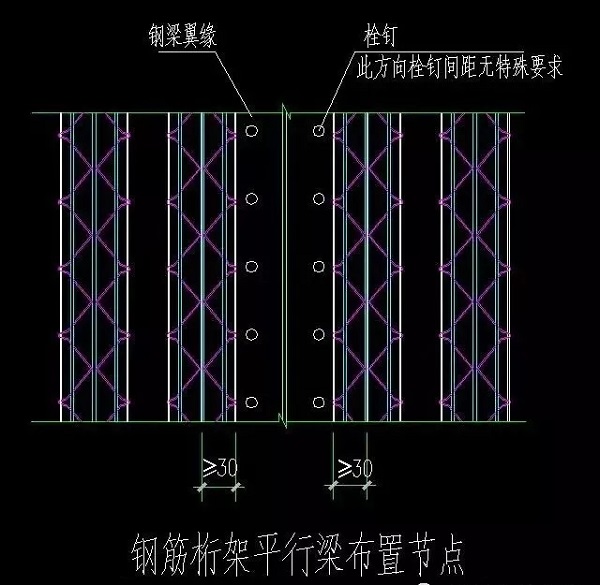

楼板结构图包括平面布置图集节点大样。平面布置图包含:钢筋桁架楼承板排板,支座负筋、洞边和柱边附加钢筋、分布钢筋,柱边、混凝土墙支撑件等等。同时图中须明确施工期间临时支撑布置情况。
7.其他注意事项
楼板可以设计为单向板,也可设计为双向板。钢筋桁架楼承板在施工阶段均为单向板。不设临时支撑时,一般情况下,施工阶段要求的配筋量已经大于实用阶段按单向板计算的配筋量,所以,楼板宜设计为单向板。当因具体工程情况需设计为双向板时,为了节约钢材,施工阶段应沿垂直于桁架方向设置临时支撑。
设计时,尽可能使钢筋桁架楼承板连续,这是因为连续板较简支板的挠度小,这样施工阶段楼承板变形小,有利建筑美观。但单块楼承板的长度不宜大于12m,以方面运输及施工。
当板跨较大时,为降低楼板钢筋用量,建议施工阶段设临时支撑。根据大量计算,当通过使用阶段计算后,对于施工阶段,只需在跨中设一道临时支撑,便可以满足施工阶段受力要求。
对一个项目来说,为了方便制作,桁架型号不宜过多。
掌握这些核心要点,我们便可以从设计的角度,检索整个钢结构工程的合理性与可靠性。
本文链接:http://www.o007lv.cn/news/0002168352.html 转载请注明出处
- 山西钢结构厂家竟然这样进行钢柱与基础的地下工作 2023-04-14
- 山西钢结构公司:做钢结构工程技术员需要懂哪些知识? 2023-07-06
- 山西楼承板厂家:购买楼承板,选对厚度很重要 2020-06-08
- 钢结构加工火焰矫正温度不当时这样处理 2021-03-15
- 钢结构厂房的建设可以衡量某地区的经济发展情况 2018-05-10
- 什么是钢结构厂房彩钢夹芯板屋面的蒙皮作用? 2019-12-16
- 晋城钢结构加工:别让钢结构工程安全只是口号 2021-11-12
- 钢结构建筑技术体系的现状 2018-03-07
